Budowa Kościoła w Tanowie - Kronika - Luty 2022

Opublikowano: niedziela, 27 luty 2022

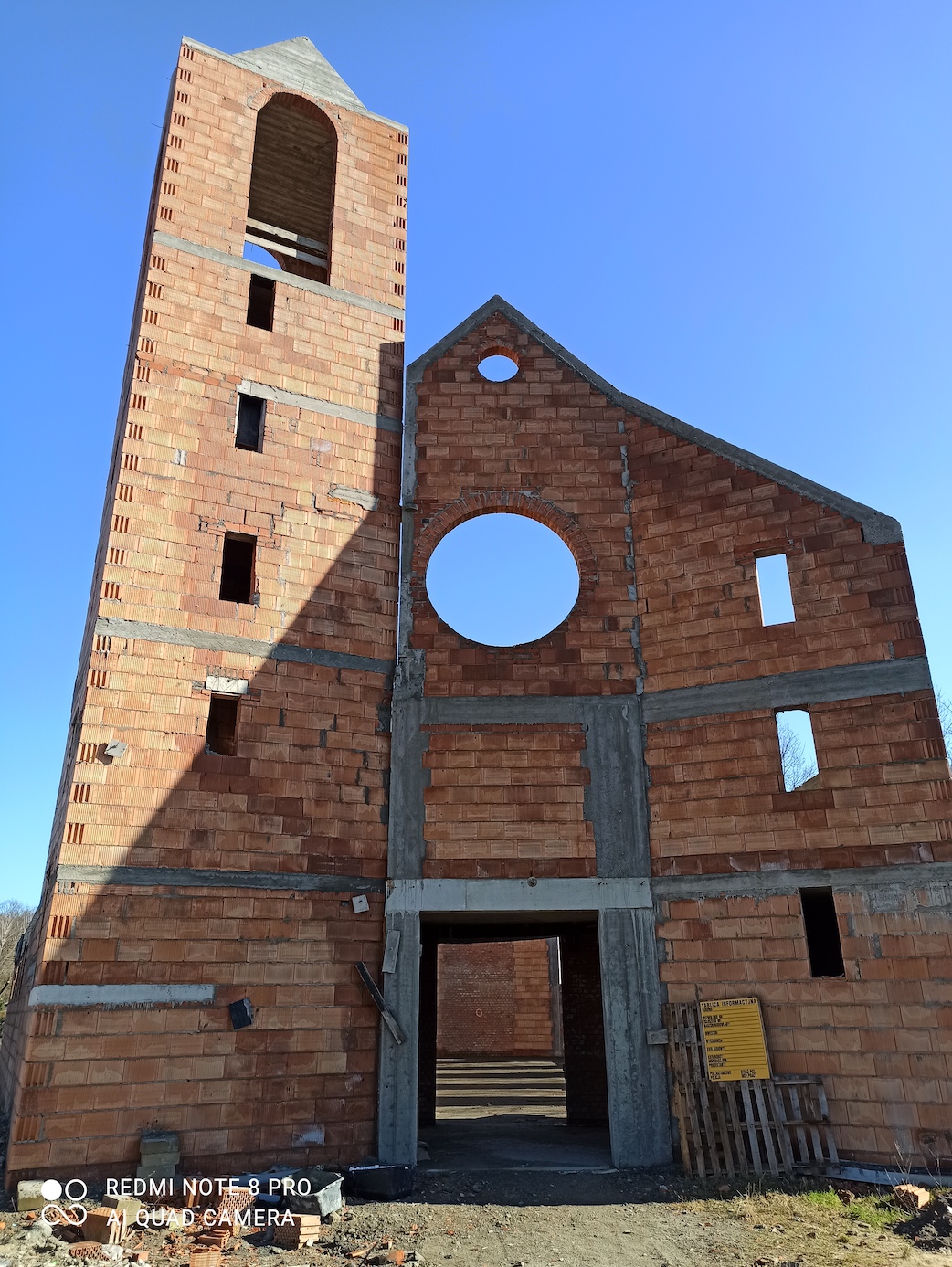

1645960702785

Dziękujemy Panu Bogu za wszystkich Ofiarodawców budowy kościoła i domu parafialnego.

Zaawansowanie prac przy budowie kościoła na marzec 2022r to stan surowy otwarty bez dachu. Dom parafialny zaś to zakończony stan surowy otwarty.

Kolejnym etapem, po zebraniu odpowiednich środków finansowych, będzie wykonanie konstrukcji dachu i jego pokrycie.


Poniżej zdjęcia z budowy.



Czytaj więcej...

Budowa Kościoła w Tanowie - Kronika - Czerwiec 2021

Opublikowano: czwartek, 03 czerwiec 2021
195569027 1225800814556786 3483448676072517552 nJest czerwiec 2021. Trwa realizacja stanu surowego budowy naszego kościoła. Obecnie wykonywane są prace murarskie ścian wieży wraz z robotami żelbetowymi - wieńce ścian i schody na wieżę. Na plebani zakończono stan surowy otwarty. Wszystkim darczyńcom z serca dziękujemy.
Zapraszamy do oglądania zdjęć.

Czytaj więcej...

Budowa Kościoła w Tanowie - Kronika Kwiecień 2020 - wznoszenie ścian nośnych

Opublikowano: poniedziałek, 20 kwiecień 2020
Bracia i Siostry w Panu naszym Jezusie Chrystusie,
oto jak rośnie nasz nowy kościół na chwałę Bożą!

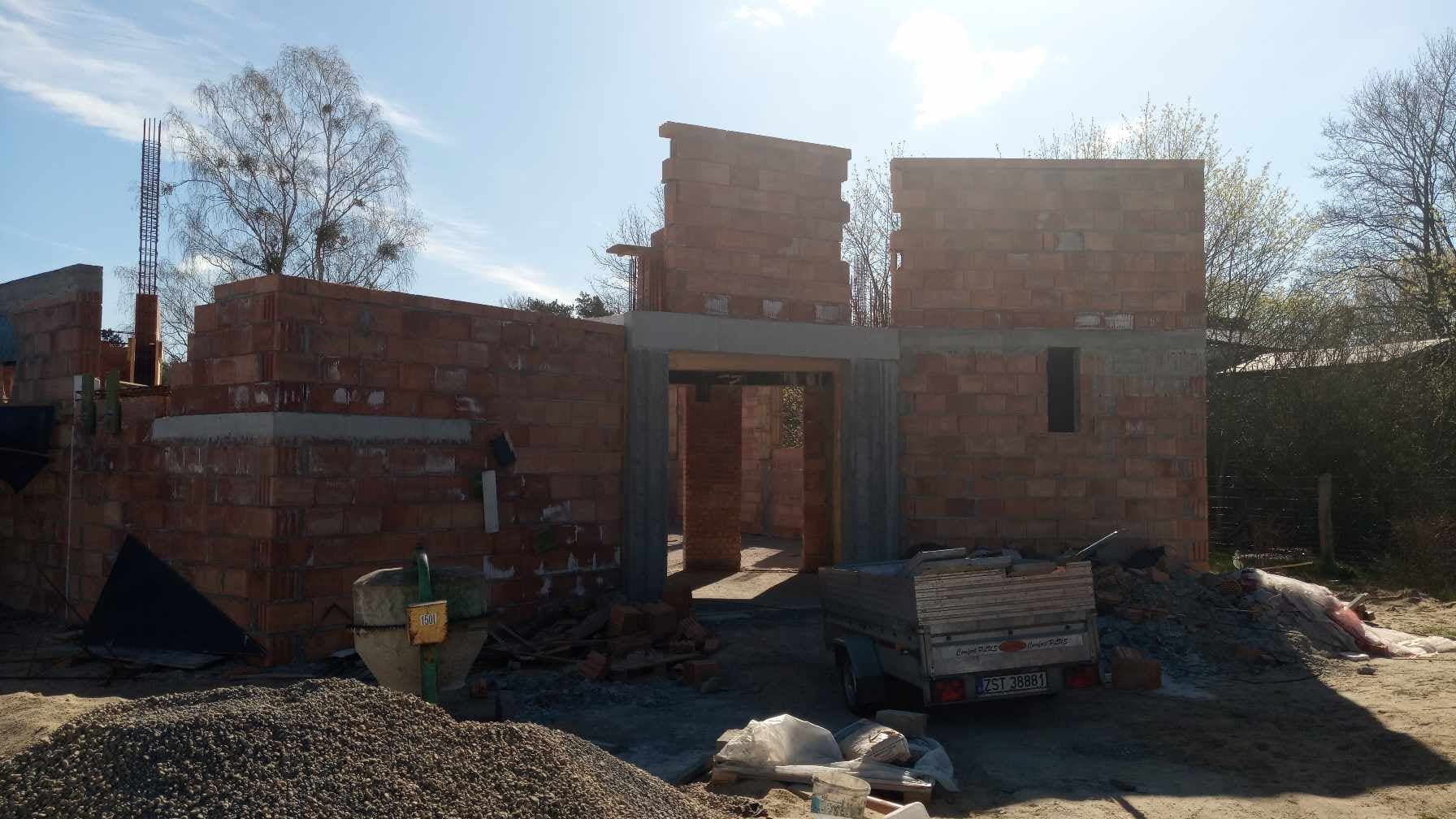

k7

Kościół: Zabetonowano schody i strop nad wejściem stanowiący jednocześnie podłogę chóru. Wymurowano ściany nośne i zabetonowano elementy konstrukcyjne ścian nośnych ( słupy, belki, podciągi) do poziomu pierwszego wieńca. Trwają dalsze prace.

Dom Parafialny: Zabetonowano ławy fundamentowe, ułożono izolację poziomą na ławach, wymurowano ściany fundamentowe, ułożono kanalizację podposadzkową, wykonano izolację przeciwwodną pionową ścian fundamentowych, wykonano izolację termiczną zewnętrznych ścian fundamentowych wraz z ułożeniem folii kubełkowej, zasypano i zagęszczono ławy, wylano chudy betono na gruncie, ułożono izolację poziomą pod ściany nośne parteru, wymurowano ściany nośne parteru oraz zabetonowano słupy parteru, zaszalowano strop nad parterem. Trwa ukladanie stropu teriva oraz wykonywane jest zbrojenie elementów konstrukcyjnych stropu oraz schodów z parterdu na poddasze.

Dziękujemy Panu Bogu za wszystkich ofiarodawców budowy kościoła i domu parafialnego!

Czytaj więcej...

Budowa Kościoła w Tanowie - Kronika Luty 2020

Opublikowano: środa, 12 luty 2020
Drodzy - przedstawiamy stan budowy naszego nowego kościoła pw. Najświętszego Serca Pana Jezusa w Tanowie na początek roku 2020.

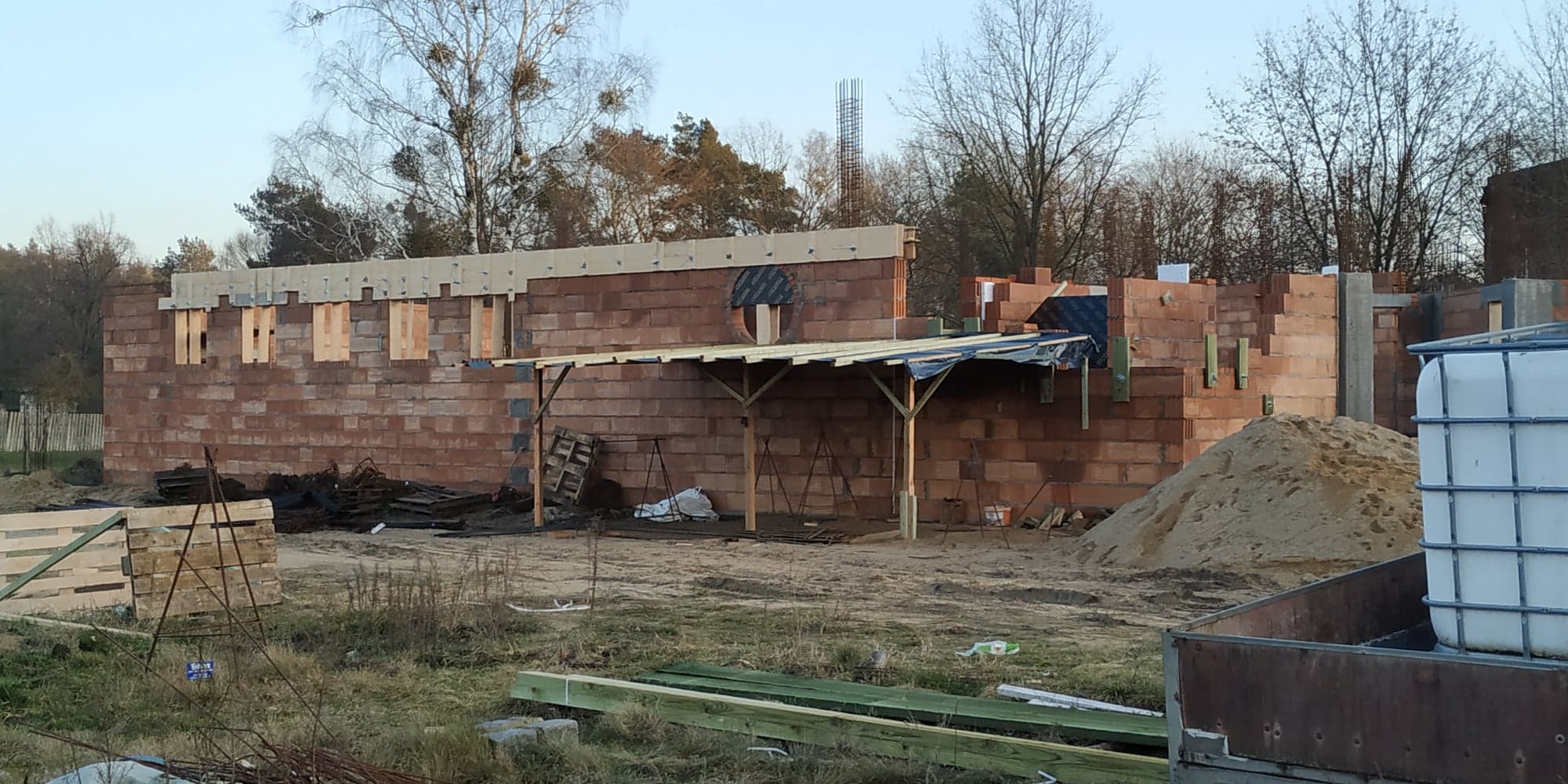

84570080 495004697874029 6767358021577211904 n

Zakończyliśmy stan zero kościoła i plebanii, obecnie realizujemy stan surowy. Wzniesiono ściany nośne do poziomu wieńca, trwa betowanie elementów konstrukcyjnych jak słupy, schody, belki stropowe, wieńce oraz betonowanie stropu nad wejściem. W najbliższym czasie będziemy kontynuować prace stanu surowego. Poniżej aktualne zdjęcia z realizacji budowy.

Dziękujemy Panu Bogu za wszystkich ofiarodawców budowy kościoła i domu parafialnego.

Czytaj więcej...

Budowa Kościoła - makieta z klocków lego

Opublikowano: niedziela, 13 październik 2019

72428197 498228824146676 6950316095014174720 n



Troje uczniów klasy VI szkoły podstawowej w Tanowie - Kasia, Szymon i Hubert, na podstawie zdjęć projektu budowy nowego kościoła w Tanowie, zbudowali z klocków lego nie tylko zewnętrzne mury świątyni, ale także jej wnętrze. W środku makiety znajdziemy zbudowane z klocków lego ławki, ołtarz, krzyż i paschał. Dzieci mówiły, że budując zewnętrzne mury kościoła, poczuły w środku siebie, że trzeba także pomyśleć o wnętrzu. Myślały o materialnej części - ławki, ołtarz, krzyż ... Jednak wsłuchując się w ich słowa, można było poczuć powiew Ducha Świętego, Który przemawia do nas przez nasze dzieci dając przekaz taki, że budując materialną Świątynię nie możemy zapominać o tym co najważniejsze - o WNĘTRZU - czyli o budowie Kościoła duchowego...

Czytaj więcej...
